设为首页 | 加入收藏 | 登录 | 免费注册 |

中海油服首艘风电安装平台“护卫号”南海开工
2021/11/8 16:23:03 来源:中国船舶与海洋工程网信息中心

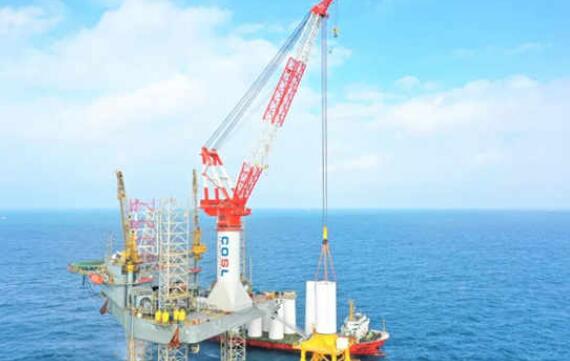

11月4日上午9时,随着“护卫”平台顺利完成阳江市青洲三风场17号机位首段塔筒吊装作业,实现了中海油服650吨海工吊在南海风电领域的首次应用,标志着中海油服首艘完全自主管理运营的风电安装平台正式开启海上风电安装作业。

    先行先试  敢想敢干
    工欲善其事,必先利其器。目前,海上风电安装平台吊机类型主要分海工吊、履带吊两类。海工吊具有操作稳定性强、作业效率高、抗风能力强等优点,但也存在安装调试周期长、难度高、船级取证手续复杂等不利因素。为650T海工吊在“护卫号”平台“安家”成为平台适应性改造工作的重中之重。
    海工吊的安装过程,可以形象地比作“拼积木”,只不过这次的“积木”最重部件接近500吨重,最长部件足有84米长。
    为保障设计方案既行之有效,又快速成型,油田生产事业部适应性改造项目组(以下简称“项目组”)联合设计公司、吊机厂家、甲方客户、船级社、施工船厂等多家单位,牵头组成设计方案攻坚小组。经过五个日夜的连续奋战,650T海工吊这套千吨“积木”最终安全高效拼搭完成,海工吊安装顺利进入调试、测试阶段。
    “主钩载重已经加水至715吨,现在关闭加水阀门,停止加水,开始主钩超负荷试验”。对讲机中传来海工吊试重现场负责人的指令,现场所有人的脸上表情凝重,每一颗心都仿佛提到了嗓子眼。“主钩起升正常、主钩降落正常、转盘回转正常…海工吊试重作业圆满完成,开始放水!”随着一组组好消息从对讲机中传来,项目组所有成员紧张的心情一点点放松。最终650T海工吊经受住了层层严苛考验,顺利取得船级社核发的船检证书,在护卫平台正式“安家落户”。

    远距拖航  首吊功成
    通过不懈努力,项目组成功解决平台“吊重-调载”、“自动精确定位”、主钩超负荷试验、压载舱加固等深度匹配的困难,使“护卫”平台具备了强大的海上风电施工作业能力。
    广东华电阳江青洲三风场为国内首个近海深水区海上风场,风场水深42~46米,设计安装6.8兆瓦、8.3兆瓦两种机型,总装机容量500兆瓦。这对于刚刚完成适应性改造的“护卫”平台是一个不小的挑战,而且中海油服此前也未从事过海上风电施工建设。为此,中海油服成立技术攻关团队、平台成立党员攻坚克难先锋队。油田生产事业部平台作业中心党支部以党建共建实践活动为契机,全方位深化与船厂、甲方的交流合作,以党建工作新成效推动安全管理工作新发展,当好员工群众和设备设施的“守夜人”。
    9月30日,完成升级改造的护卫平台正式从威海金陵船厂起拖。10月22日顺利抵达风场就位。22天,1358海里,是油田生产事业部平台作业中心近年来拖航距离最远的一次。此次拖航跨越了黄海、东海、南海三大海域,更经历了穿越台湾海峡、台风带来的大风浪恶劣海况的影响,为此油田生产事业部与船舶事业部通力合作,成立联合拖航党员先锋队,通过船舶事业部专业拖航组的指导下历经两次插桩避风,快速顺利完成拖航作业。
    护卫平台开工后,将继续在阳江青洲三风场进行作业,正式开启海上风电安装作业,为中海油服践行落实“碳达峰、碳中和”目标迈出了坚实步伐,也为传统能源与新能源一体化协同发展开辟了新路径。
    2021年是“十四五”开局之年,中海油服将立足新发展阶段,深入贯彻新发展理念,积极践行“四个革命,一个合作”能源安全新战略,充分发挥自身优势,加快提升海上风电建设能力,为我国“双碳”目标的实现贡献新的更大价值。

相关热词搜索:

关闭窗口打印该页
上一篇:赛思亿与南通象屿再签5艘散货船轴带发电混合动力系统新订单
下一篇:招商轮船与ABB涡轮增压框架合作协议云签约仪式

我来评论已有0条评论,点击全部查看
我的态度:

 图片看不清?点击重新得到验证码
